Подготовка к отопительному сезону в Алтайском крае идет полным ходом
14:40, 26 июля 2026г, Общество 141
Фото Олег БОГДАНОВ

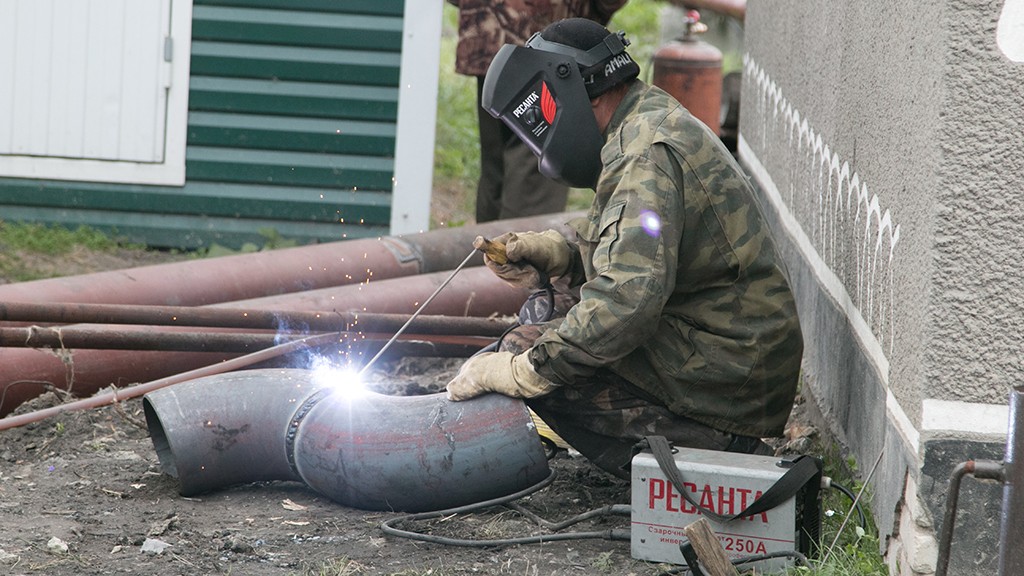

Коммунальные службы региона выходят на завершающую стадию ремонтной кампании по подготовке теплосетевого комплекса к предстоящему отопительному сезону.
Барнаул
27 июля в Барнауле стартует четвертый этап гидравлических испытаний по контурам тепломагистралей от ТЭЦ-2 и ТЭЦ-3, который продлится по 10 августа включительно. Двухнедельные плановые ограничения подачи горячей воды затронут потребителей Потока, Октябрьского, Железнодорожного, Индустриального и Ленинского районов города.
Суммарно энергетики проверили уже три четверти от всего объема теплосетей в краевой столице. В рамках последнего этапа испытаний специалисты обследовали 347 километров коммуникаций. По состоянию на текущую неделю в Барнауле было выявлено 55 повреждений, большую часть которых успешно ликвидировали. Прорывы устраняли на проспектах Комсомольском, Сибирском, Строителей, Социалистическом; улицах Димитрова и Молодёжной.
Параллельно с этим в историческом центре Барнаула продолжается крупная реконструкция участка тепловой сети с увеличением диаметра труб на пересечении улиц Максима Горького и Льва Толстого. Специалистам предстоит заменить почти 500 погонных метров коммуникаций в контуре котельной на улице Чехова. Объект является сложным из-за обилия сторонних труб и высокого уровня грунтовых вод, а полное завершение работ с восстановлением дорожного покрытия намечено на 11 сентября.
Бийск
В наукограде полным ходом идет перевооружение сразу нескольких крупных объектов. На улице Митрофанова бригады завершают обновление тепловой камеры, рассчитывая сдать объект 27 июля и полностью восстановить благоустройство к концу месяца. На улице Ленина работы на пересечении с переулком Мопровским продлятся до 23 августа, из-за чего для водителей полностью закрыли сквозное движение транспорта до улицы Льва Толстого.
Самый протяженный объект находится на улице Казанцевых в сторону вокзала, где уже смонтировано более 220 метров магистральной трубы. Здесь дорожные службы ведут подготовку к асфальтированию проезжей части. А на улице Михаила Кутузова смонтирован временный трубопровод для бесперебойного снабжения жителей на период перекладки сетей.
Проверку на прочность бийские энергетики завершат в августе, когда начнется финальный этап опрессовки тепломагистралей в районе Треста.
Рубцовск
В Рубцовске специалисты утвердили сроки проведения ежегодного планового технологического процесса, который энергетики называют нулевым остановом.
С 3 по 16 августа включительно в городе будет временно отключено горячее водоснабжение в связи с полной остановкой Южной тепловой станции и всех малых котельных. В течение этих двух недель ремонтные бригады проведут обслуживание оборудования и замену запорной арматуры на магистральных сетях.
Масштабные профилактические работы на инженерных коммуникациях позволят обеспечить стабильное и безаварийное прохождение пиковых нагрузок в условиях сибирских морозов.
