Гидравлические испытания теплосетей в Барнауле завершены на 70%

11:58, 30 июня 2022г, Общество 424

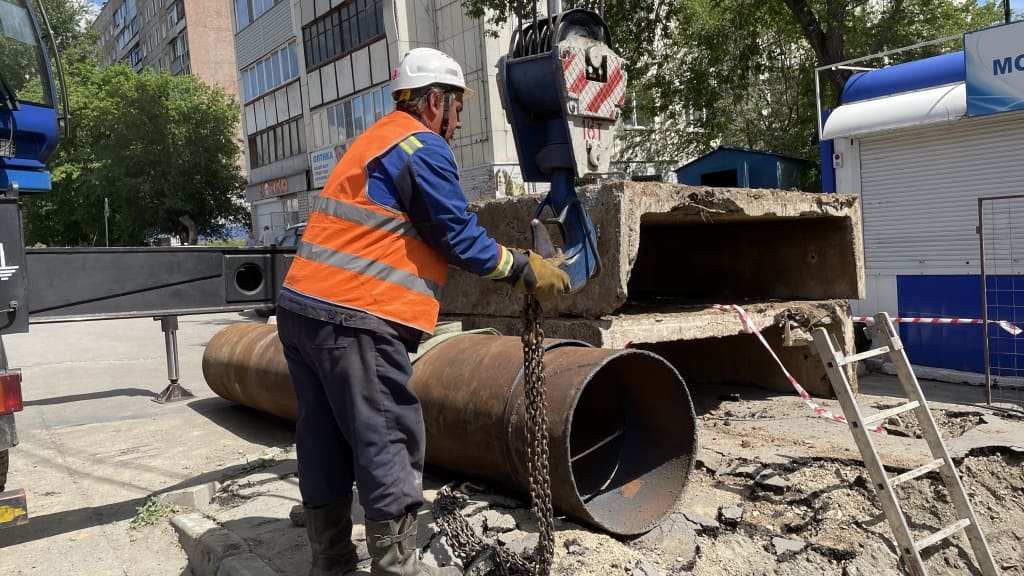

Гидравлические испытания теплосетей в Барнауле завершены на 70% Фото №1

Сибирская генерирующая компания продолжает испытания на прочность и плотность теплосетей города Барнаула. На данный момент гидравлические испытания в столице Алтайского края завершены на 70%.

С 11 мая специалисты уже обнаружили 435 повреждений. Это заметно больше, чем в прошлом году. Сложнее всего ситуация обстоит с внутриквартальными тепловыми сетями. Многие из них перешагнули критический возраст старения, сообщают в СГК.

Специалисты отмечают, что благодаря разделению процесса гидравлических испытаний на несколько этапов работы доставляют меньше неудобств горожанам. Зачастую ресурс удается вернуть досрочно – переключая потребителей на резервные сети.

Сейчас в контуре ТЭЦ-3 проходит четвертый, заключительный этап. Он завершится 5 июля. Еще один – в контуре ТЭЦ-2 запланирован с 12 по 24 июля. Затем горожан ждет последнее «крупное отключение» в контуре ТЭЦ-3 – с 22 по 25 августа. За эти три дня ремонтные бригады устранят остатки повреждений и окончательно подготовят теплосети к зиме.

Отмечается, что за все время испытаний энергетикам предстоит проверить 1 600 километров трубопроводов.
